一、施工方法
土钉墙应采用信息法施工,施工中采取一快一慢法。施工中根据实际情况可以调整土钉参数(长度密度)特别是遇到管线时,必须采用洛阳铲人工成孔,调整孔位,避开管线,同时保证基坑安全。
1) 一快:在开挖后8小时内必须把土钉安放完毕,在环境恶劣的情况下2小时内要完成土钉安放。
2) 一慢:前层土钉完成注浆48小时以上,面层砼喷射完毕24小时以上方可进行下一层边坡面的开挖。
二、施工工艺

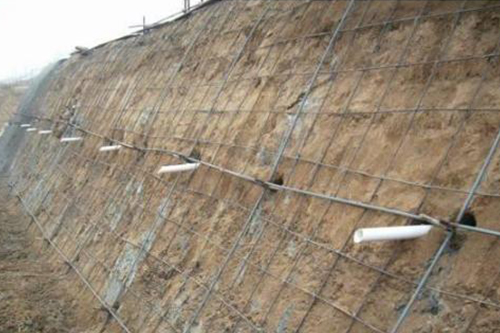

放线 ——开挖 ——修坡 ——安放锚杆 ——注浆 ——编网喷砼 ——开挖下一层
1、周边放样
根据土钉墙实际施工位置,进行放样复核,如有偏差应会同各方讨论解决。拐角处土体极不稳定,所以放线时尽可能取直,挖土时形成一个弧面。
2、土方开挖
根据出土方向和道路情况,可沿基坑一边分层分段开挖沟槽,土方开挖应与土钉布置相协调,分层挖土,每层开挖深度应以土钉标高向下500mm为宜,若遇不良地质可适当减少开挖深度,缩短开挖长度。必须按施工设计要求开挖,严禁超挖。 开挖时挖机不得撞击网壁和锚头。
3、土钉制作、成孔
土钉按设计采用中φ48×3焊接钢管。 土钉按照设计标准加工制作,钢管上打梅花形8mm孔,间距300-500mm。剖面上面两排土钉长度为12米,下面两排土钉为9米,上面翻边2米靠外位置加一根3米土钉以10度向外侧倾斜。D-D、E-E剖面上面两排土钉长度为12米,下面两排土钉为9米。 土钉采用冲击锤直接打入。土钉定位误差上下左右均小于50mm,傾角误差小于3度。如遇障碍,应设法避开。
